Samstag, 24. Juli 2010

Fliesen im Keller

Hallo,

heute haben wir die ersten Zimmer im Keller gefliest. Wir haben im Drittelversatz gefliest. Heute morgen gegen 10.00 Uhr kam Christoph mit seinem Vater. Wir haben uns den Fliesenschneider von Christophs Vater ausgeliehen. Für die feinen Arbeiten ist der wassergekühlte Fliesenschneider perfekt. Der Übergang vom Büro in den Flur ist uns nahtlos nach der Dehnungsfuge gelungen. Die Fugenbreite haben wir 3mm gewählt. Diese Fugenbreite verzeiht keinen Fehler. Da die Fliesen eine ganz gute Qualität haben, konnten wir die Fliesen ohne Probleme verlegen. Wir haben heute das Büro geschafft, den halben Flur und den Technikraum. Vielen Dank an Christoph und die wirklich guten Tipps von seinem Vater! Morgen ist das Ziel der Partyraum und der Flur. Hier aber erstmal die ersten Bilder.
Wir haben es geschafft! Der Keller ist fertig gefliest und verfugt. 2,5 to Fliesen und Fliesenkleber haben wir verarbeitet. Ich werde in den nächsten Tagen den Bauschutt beseitigen, dass die Einfahrt gepflastert werden kann.



Montag, den 26.07.2010:

Samstag, den 24.07.2010:

Montag, 19. Juli 2010

Außenanlage

Hallo,

jetzt kann man schon gut die Einfahrt erkennen. Demir hat alle L-Steine gesetzt und mit Beton und Schotter hinterfüllt. Die Drainage wurde ebenfalls verlegt. In den nächsten Tagen werden Basaltsteine auf die L-Steine gesetzt und damit die noch verbleibende Restböschung befestigt.
Am Sonntag waren wir in Gießen und haben und das Pflaster für die Einfahrt ausgesucht. Wie auf dem 2. Bild lassen wir das Pflaster mit Basalt-Kopfsteinpflaster einfassen. Ein Angebot habe ich heute bei Hammer angefragt.
Unsere Heizung wurde heute von der Firma Heidelmeier in Betrieb genommen. Jetzt läuft das Trockenprogramm für den Estrich. Die Lautstärke der Wärmepumpe ist absolut ok. Mal sehen ob unsere Nachbarn das auch so sehen. Im Moment sind sie im Urlaub. Nun aber die aktuellen Bilder.



Freitag, 16. Juli 2010

weitere Eigenleistungen

Hallo,

ich habe die letzten 3 Tage diverse Eigenleistungen geschafft. Im Büro liegen jetzt alle Kabel, im Wohnzimmer habe ich die hinteren Wände abgeschrägt und für den Einbau der Lautsprecher vorbereitet und die Trafos im Bad EG angeklemmt. Die Keller-Ytong-Wände habe ich mit Haftgrund gestrichen.
Die aktuellen Bilder vom Wohnzimmer stelle ich noch ein. Dieses Wochenende habe ich wieder volles Programm. Vorgestrichene Kellerwände verputzen, 3 Lichtschächte anbringen, Kabelkanäle anbringen, 6 Feuchtraumlampen im Keller anbringen und diverse Wanddurchführungen herstellen.
Mal sehen wie weit ich komme. Die aktuellen Bilder gibt es im Lauf  des Wochenende. Bis dann...

Donnerstag, 15. Juli 2010

Neue Termine

Hallo,

ich habe von Fingerhut die nächsten Termine genannt bekommen. Aktuell sind bis 01.08. Betriebsferien bei Fingerhut. Am Montag, den 02.08. kommen die Maler und Fliesenleger. Am 19.08. soll die Treppe geliefert und eingebaut werden. Wenn alles gut läuft könnte die Schlüsselübergabe Ende August erfolgen.
Die Garage zu stellen ist ein echtes Problem. Wir würden einen 200 Tonnen Kran brauchen. Kosten ca. 4500 €. Ich werde mir noch eine neue Idee überlegen müssen.
Am 09.09. wird die Küche eingebaut und wenn alles funktioniert hat werden wir am Wochenende 11.09 einziehen. Vorerst ohne Garage und Einfahrt.

Estrich

Hallo,

Nachtrag zum Thema Estrich. 16.07.2010:

Ich habe gestern die von mir geplanten Dehnungsfugen gefunden. Leider nicht im Estrich sondern im Müll. Wenn es an den Stellen zu Rissen, egal ob in 20 Tagen oder 20 Jahren kommen sollte werde ich mich natürlich an Fingerhut wenden.
Im Bereich der Außentreppe wurde der Estrich an das Niveau im Keller angepasst. Die Folge ist, dass die erste Stufe nur noch eine Höhe von ca 7 cm hat. Ich habe bereits mit meinem Bauleiter das Problem besprochen. Der 1m² Estrich vor der Kellertür im Außenbereich wird entfernt und auf das richtige Niveau gebracht.

Mittwoch, 14. Juli 2010

L-Steine

Hallo,

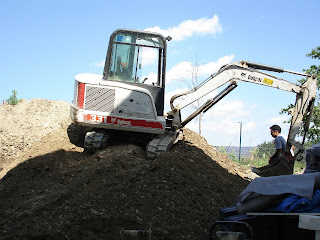

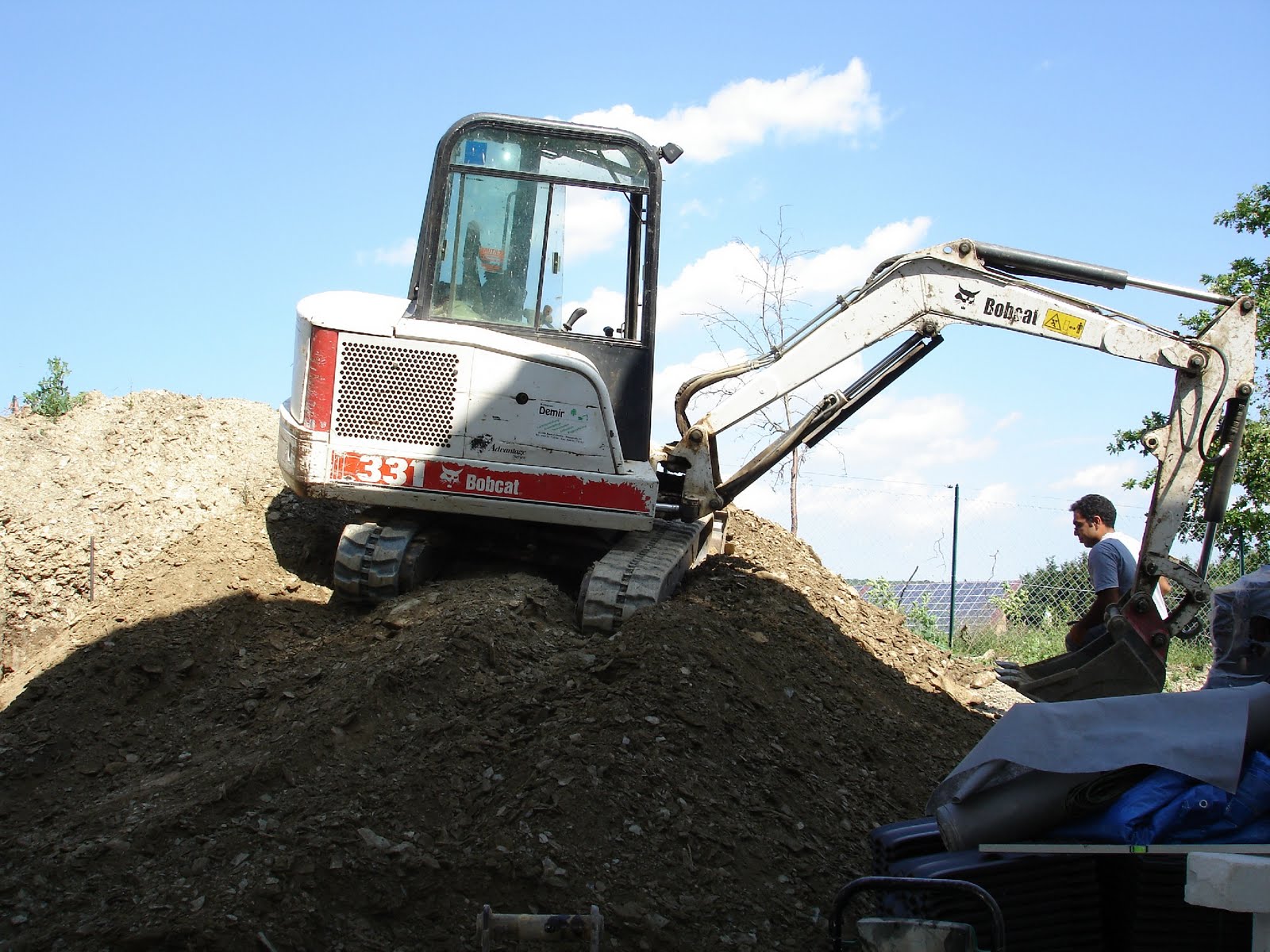

heute wurden die ersten L-Steine gesetzt. Hier die ersten Bilder. Wenn alles gut läuft werden morgen auch die L-Steine in der Einfahrt gesetzt.
Donnerstag, den 15.07.2010: Wie versprochen wurden heute die L-Steine in der Einfahrt gesetzt und die andere Wand fertig gestellt. Am Montag wird verfüllt und die Rasensteine gesetzt. Dann kann ich auch die Lichtschächte anbringen. Die Erde hinter dem Haus wird Ende des Monats von der Firma Hammer auf die Deponie gefahren.


Mittwoch, der 13.07.2010:


Sonntag, 11. Juli 2010

Decke in der Küche

Hallo,

am Wochenende haben mein Vater und ich uns um die Decke in der Küche gekümmert. Im Bereich des Durchgangs in der Küche haben wir mit Trockenbauprofilen die Decke um 13 cm abgehangen. Auf den Bildern sind verschiedene Löcher zu erkennen... und viele Kabel ;-)
In die eckigen Ausschnitte kommen folgende Lampen.


In den runden Ausschnitt wird noch ein Deckenlautsprecher eingebaut. Der graue Stutzen, der aus der Decke kommt ist ein Abluftkanal für die Lüftungstechnik, der noch mit einer Blende verkleidet wird.
Die Materialkosten für die Deckenkonstruktion belaufen sich auf überschaubare 45 €. Wir haben ca. 20 m U-Profile und 2 Rigipsplatten verbaut. Wenn die Planung gut ist schafft man als Leihe die Arbeit an einem Tag.
Zuerst dachten wir, dass wir die Konstruktion nicht bis an den Raffstorkasten innen bauen könnten um eine Möglichkeit zu haben an den Raffstorkasten zu kommen. Wir haben allerdings vergeblich versucht den Wandkasten zu öffnen. Der Raffstorkasten ist komplett gekapselt und von außen zu warten. Den Raffstor kann man mit einem Sechskant lösen und nach unten herausziehen.

Freitag, 2. Juli 2010

aktuelle Ansichten aktualisiert am 11.07.2010

Hallo,

heute wurde das Gerüst abgebaut. Damit ist alles bereit für die Firma Hammer, die nächste Woche die Hangsicherung zu Nachbarn und die L-Steine der Einfahrt setzen wird. Wir sind absolut begeistert vom Design unseres Traumhauses. Genau so wie wir uns unser Haus vorgestellt haben! Traumhaft. Nun aber die ersten Bilder...
